衡阳±800千伏换流站建设迈向投运关键阶段

来源: 衡南县融媒体中心 作者:伍品、蒋林航 编辑:胡君 2025-06-30 08:56:39
—分享—

衡南县融媒体中心6月30日讯(记者 伍品 蒋林航)作为“西电东送”战略重点工程——“宁电入湘”特高压直流输电工程的受端核心,衡阳±800千伏换流站建设正在加速推进。目前,工程双极低端直流系统调试工作已完成,进入试运行,预计9月中旬全面建成投产,将为湖南经济社会发展注入强劲“绿色动能”。

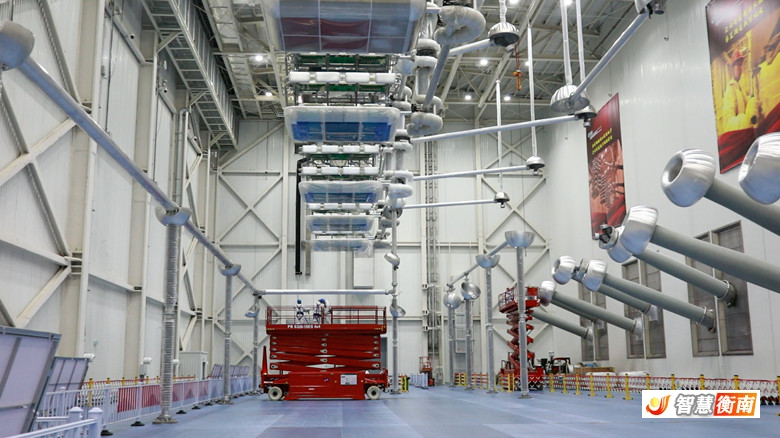

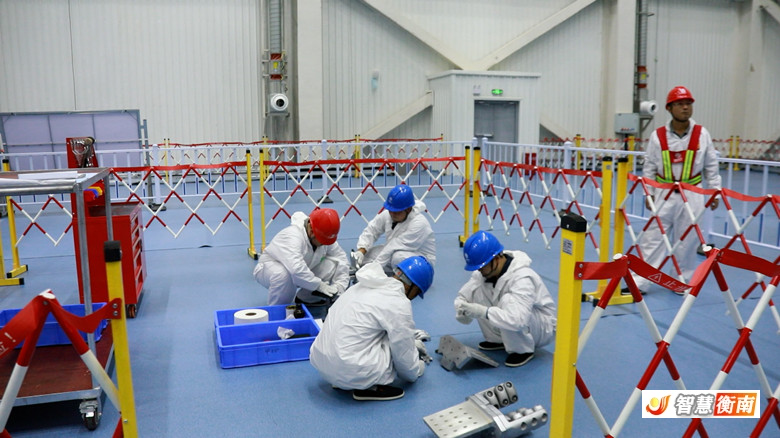

在衡阳±800千伏换流站极1高端阀厅内,工作人员正在进行换流阀接触面直阻检测,用来判断导通效果是否良好,避免发热。作为换流站的“心脏”区域,全站共设4个阀厅(高、低端各2个),每个阀厅配备6个双重阀塔,目前均已经进入收尾阶段。

“换流阀设备安装完成之后,主要的功能是进行交直流功能转换,实现电能从直流转换为交流的传输功能。阀厅内目前已经完成了阀本体的安装,正在进行附件安装和试验工作,计划7月上旬完成附件尾工工作,7月中下旬完成低压加压一次通流等试验工作。”衡阳±800千伏换流站电气A包施工项目经理王云飞告诉记者。


“宁电入湘”工程是我省引入的第二回直流入湘工程,也是我国首条核准的以输 送“沙戈荒”新能源为主的电力通道。工程总投资281亿元,线路全长1616.7公里,输电容量 800 万千瓦,起于宁夏中卫换流站,止于湖南衡阳换流站,途径宁夏、甘肃、陕西、重庆、湖北、湖南6省(市、区)。换流站在建设过程中,广泛采用了新设备新技术新工艺。首次在特高压项目中使用直流氦氮混合气体断路器,减少以往工程六氟化硫气体电解后对空气的污染。换流站也是在国内首次采用“新能源基地+特高压+区域电网”标准化外送模式,为荒漠化地区新能源开发提供了参考借鉴。目前,换流站土建总体完成 98%,电气总体完成 85%,工程进度远超施工计划。


“宁夏至湖南±800千伏特高压直流工程双极低端直流系统于6月4日启动带电调试,6月22日开始168小时试运行,所有设备均一次带电成功,双极低端直流系统顺利投运,标志着本工程具备400万千瓦输电能力,将有力保障湖南地区今年迎峰度夏电力供应。下一步双极高端直流系统计划于8月20日启动带电调试,9 月中旬全面建成投产。”衡阳±800千伏换流站业主项目部项目经理王焕新说。

“宁电入湘”工程建成后,每年可向湖南输送电量超 400 亿千瓦时,满足我省约1/6用电需求,其中输送新能源电量占比超过 50%,对于破解湖南能源禀赋不足、结构不优、保供压力大的难题,助力全省能源清洁低碳转型,具有特殊重要意义。
